建屋迄今營造的施工進度與表定都是落後的


這當中有很多原因 不能單說是營造的問題 這對營造是很不公平的


不了解的  就當笑話看吧


不同意的  自己去蓋一棟


同意的話  請繼續聽我說


從屋頂灌漿之後 小蔡給了我下一個階段的施工進度表


通常進度表我就當備查 我的原則是不催 不趕 但不能無故停工就對了


唯工班的調度 還是有當機的時候





就這樣 連同雨天停工


三個多禮拜進度都在屋頂右面及左面斜板


            斜版樑板模組立


            屋頂斜板鋼筋牆模組立綁紮


            屋頂斜板機電管線配置


            鋼筋查驗


這次咧 竟然進度都在表定中 (第一次理想與實際交集~~真不簡單ㄚ…)


神奇吧 其實也不是


因為我已經把進度表背起來了


我會主動詢問 2 or 3 天之後的工作進度及內容 這當中也包含碎碎念


即使 天氣因素是目前施工阻力之一


不過 工班無故不到凸槌的時後就少了許多


這也是我蓋到三樓才領悟出來的 (握拳)


施工到這個階段 鷹架就是主要的通道  天天走在鷹架上 還真是從沒有過的經驗 還好我沒有懼高症


為了安全之外 也不想影響施工 我就自創了望遠鏡監工(我真的很愛玩)

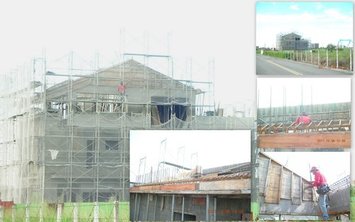

12/15 斜屋頂鋼筋查驗 剛好安迪麻麻說想看一下我家屋頂綁筋模版的照片


         今天 特別請小陳幫忙多拍一些(請點看)


         我再次確認屋頂斜板結構體混凝土澆置時間


         小蔡說 12/19


         我說   那天我非常忙 走不開 不行喔


                     麻煩你喬一下 不然工作又要延 不太好吧!?


        經過協調 確認12/17早上屋頂斜板結構體混凝土澆置


11/29~12/15工地紀實


      小蔡說


              斜屋頂的模板 綁筋工作進度明顯變慢 整個來說 就是比較不好做


      老塞說


              下雨天不能作 要用到電很危險


      模板師


              偶昨天跟老闆花飆 不加派人手要做到何時 類塑了


      在我看來 以上都有道理


           一個樓層的模板用完 要用人力傳接上另一個樓層繼續使用


           真的~狠累~狠累


     我能做的 就是帶點小東西慰勞工班


     老塞有話說喔


                  妳這樣很好 不過厚


                  東西一吃 就要用掉20~30分鐘 洗手啦再撒個尿


                  我們工做是按日計酬的 無形中工就少做了


                  你慰勞他們 他們不會做的比較好 反而我們老闆(小蔡)吃虧


                   ~~~~哇 真的是 位置不同 腦袋不同


                   ~~~~與老塞一陣雞同鴨講OXOX之後


        結論如下


                       我說:


                                   老塞ㄛ 沒有工人一上工就做到下班的 工人自己會偷時間的


                                   這樣說不冤枉吧


                                   小點心只是我要表達感謝而已


                                   我對工班 還有你們老闆是有要求的不要混為一談


                       老塞:


                                    我以前是混流氓的 從不找女生麻還 也不囉唆女生


                                    好啦 偶是說 妳這樣粉辛苦啦


                                    跟妳講真的 妳這種人現在已經粉少了啦


                 ```````````走筆至此 說一個真人真事的故事``````````````````````


        很久前 我家廚房空間調整


        有一天 英英媽 上市場買菜 看到一位泥作師傅在工作


                                     英英媽 提著空菜籃


                                     帶著泥作師傅回來 問了泥作師傅是否能勝任此工作


        我看到 泥作師傅隨手撕了一張牆上的日曆


                      把英英媽的需求寫下來


                     一個禮拜之後英英老家廚房空間調整開工了


                     這張日曆紙也就是合約吧 現在想來很好笑


        我記得 上面明明寫的是50天完工


        話當時 就是現在說的個體戶 這位師傅 拖沙 怠工賭博酗酒


                      工作期間 一連幾天 不出現 出現之後又藉故消失


                      泥作師傅的太太天天牽著3個幼兒到我家等爸爸 等ㄤ 出現


                      約5個月的時間 英英媽每天要多煮13小的飯菜量


                      英英每餐都要準備9個碗


        就這樣 只有一個小小的廚房空間調整而已


        那一年 難忘的農曆年除夕圍爐


                      英英跟英英姐 蹲在騎樓洗菜


                      英英媽 瓦斯爐擺在路邊 就地做起年夜飯


                      過年期間初二之外 這個太太帶著孩子都在我家過年


                      英英媽的愛心 就這樣感動了這位泥作師傅


      約定了 50天的工作可以做到5個月夠誇張吧


                      廚房終於完成了 鄰居的媽媽們都來參觀


         主要是


                       道賀 嘖嘖稱奇的說 不簡單 不簡單


         鄰居說 從我家開始 直到過5個紅綠燈都沒有人敢找他工作


             5 個紅綠燈有多遠 跟你說 是公車的三個站


            不知情的英英媽竟然找上他


            還能完工  真有辦法!


         後來    姐姐 哥哥都有寫在日記上


         而我    在作文課寫了一篇我的媽媽真偉大


                      老師對一向頑皮的我  認為是我編的 還指定我在全班同學前演講這篇文章


                      直到家庭訪問  老師才相信~~我的媽媽真偉大 真的有這回事咧


         據說


                      這位泥作師傅的習慣是 拿了錢就避不見面


                      頭洗到一半 是你的頭 又不是我的頭~~就這麼橫咧


                      ~~~~還有續集呢 與本文無關 在此打住


                               去看看鍋裡的紅豆湯 明早要帶到工地去的 (1217 / 00:10)


12/17() 屋頂斜板結構體混凝土澆置完成  另開一篇報導..
